银川阅海湾中央商务区地下交通建设工程施工二标段进入攻坚阶段
字体设置: 发布日期:2017-06-27 14:19:48

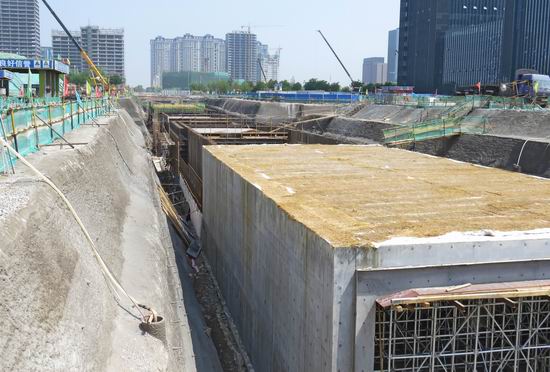

复件 IMG_0680a.jpg

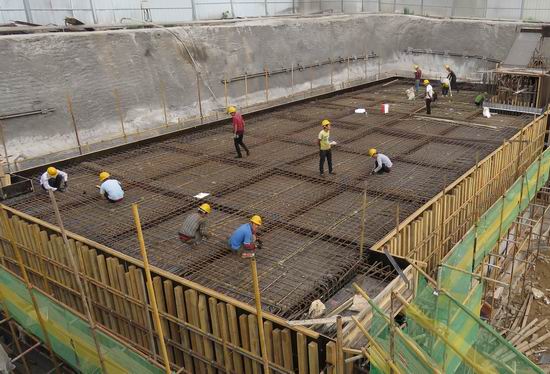

复件 IMG_0699a.jpg

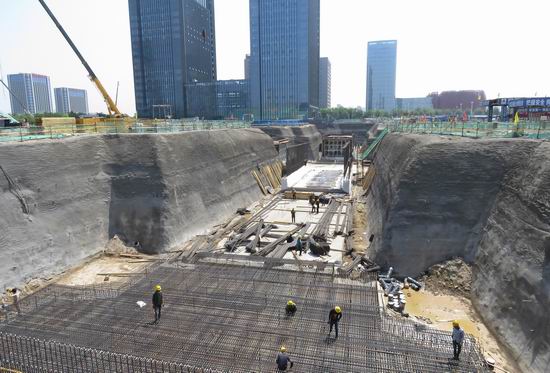

复件 IMG_0667a.jpg


    备受关注的银川阅海湾中央商务区地下交通建设工程施工二标段经过三个多月的紧张施工,近期进入攻坚阶段。

    该工程由纵向的经四路、经八路、万寿路和横向的大连路、玮四路组成日字型结构。根据主体构筑物伸缩缝的布置,项目部将其分为80个工作面,安排7个作业班组分段施工,已实施28个工作面,完成3个工作面,浇筑混凝土2万立方米;积极组织材料、设备,已进场方木1540立方米、模板5万平方米、盘扣支架880吨、钢筋8600吨、混凝土2万立方米和汽车吊12台、塔吊3台、龙门吊1台,满足施工需要。

    6月初,平时雨水很少的银川连续降雨,沟槽积水、边坡位移严重,给施工造成较大影响,项目部紧急购置20台水泵昼夜排水,努力排除各类隐患。

    因该工程意义极为重要、工期异常紧迫,区、市两级有关部门组织的各种检查络绎不绝,有力促进了现场安全、文明、环保意识和管理水平的提升。

    由于中阿博览会确定于9月6日在银川开幕,位于会议主要活动范围的该工程在工期方面已没有退路,上级领导明确表示,届时如果工程完不成,哪怕无条件回填,也要保证会议不受影响。

    目前,项目部全体人员已放弃全部节假日投入施工,决心继续发扬“5+2”“白加黑”的拼搏精神,倒排计划、倒逼工期、加大投入、精心组织、一鼓作气、决战决胜,全力以赴抢进度,坚决打赢攻坚战。


联系我们 法律声明 友情链接 网站地图

版权所有:杭州市市政工程集团有限公司 浙ICP备18030756号-2 技术支持:乐邦科技 浙公网安备 33010502005886号
