新昌高新园区沃西大道至三花路接线工程PPP项目有望年底实现洞通
字体设置: 发布日期:2017-07-25 11:11:00

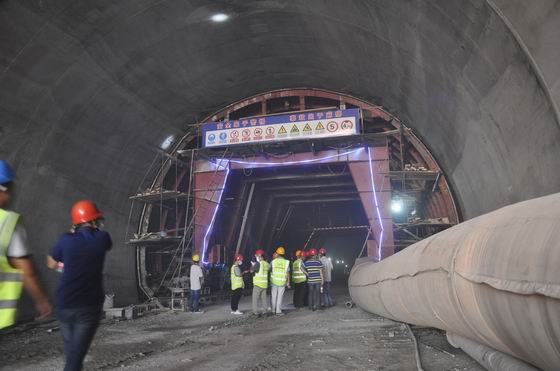

复件 _DSC2627.JPG


    新昌高新园区沃西大道至三花路接线工程PPP项目经过项目部上下全体人员4个月的艰苦努力、顽强拼搏,近来进展良好,有望年底实现隧道贯通。

    该项目为新昌县“一号工程”,备受当地政府领导和社会各界关注。路线全长2237米,其中隧道长618米,施工内容包括道路、隧道、排水、绿化、交通、照明等工程,总造价2亿元,工期14个月。

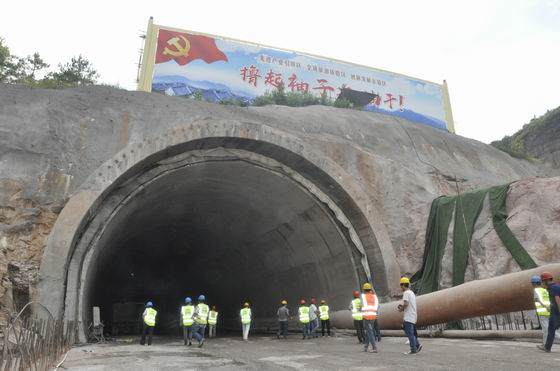

复件 _DSC2619.JPG

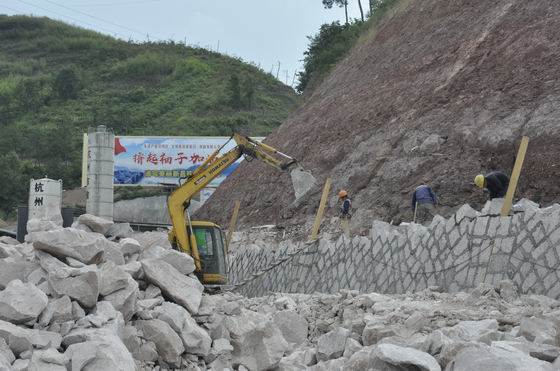

复件 _DSC2616.JPG

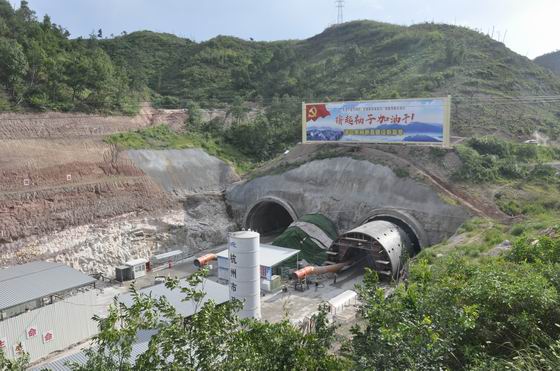

复件 _DSC2605.JPG


    该项目自今年4月1日正式实施右洞爆破以来,目前完成的隧道工程量有右洞开挖230米、左洞开挖190米,右洞仰拱160米、左洞仰拱130米,右洞二次衬砌50米;完成的道路、排水工程量是三花路至隧道北口段第一层水泥稳定层铺设,排水管、排水渠、箱涵及部分挡墙砌筑;当前和下一阶段的施工重点是沃西大道至隧道南口段土方开挖、外运及爆破。整个工程开挖总量达70万立方米,已完成16万立方米。

    着眼年底洞通的节点目标,项目部表示将在合理安排作息时间、落实防暑降温措施、确保施工安全文明和人员身体健康的前期下,抓住夏季施工黄金期,进一步加强现场管理,战高温、抢进度、重质量,为全面按期完成施工任务奠定基础。


联系我们 法律声明 友情链接 网站地图

版权所有:杭州市市政工程集团有限公司 浙ICP备18030756号-2 技术支持:乐邦科技 浙公网安备 33010502005886号
